多分厂备份,如何由总部统一管理?

默认三台额度计数方法 · ABB NAS 接入站点核对 · 扩容采购与上线验收清单

概述

总部通过ActiveProtect Manager统一管理多个分厂备份服务器和备份任务,美步科技
总部备份管理员通过ActiveProtect Manager集中查看和管理多个分厂的备份服务器、任务状态、告警与恢复工作,表现制造企业将分散备份运维收归总部统一管理的应用场景。

分厂越开越多,备份运维该放在哪里?

一家制造企业在总部和分厂陆续部署了 ActiveProtect 一体机,以及运行 Active Backup for Business(ABB)的 Synology NAS。早期各地分别管理:每开一个分厂,就要再找人创建任务、设置保留规则、查看告警,还要教会当地人员怎样配合恢复。现在总部准备再接入两个新分厂,分散管理的人力成本已经越来越明显。

总部决定把备份运维收回来。现有三台备份服务器先加入同一个 ActiveProtect 站点,新设备也按同一套标准接入。这样做会增加许可证和管理链路的投入,换来的是分厂从备份配置中抽身。采购前,IT 要把这两笔账放在一起算。

截至发稿时,每个 ActiveProtect 站点默认支持三台备份服务器,管理服务器也占一个名额。第四台服务器加入时,站点需要 ActiveProtect License Pack。许可证密钥分配给站点,站点里的服务器清单决定授权规模。

总部统一管理后,分厂少做了什么?

设备分散管理时,总部负责总部设备,分厂各自维护本地一体机或 ABB NAS。任务、权限和通知分别配置,月底检查备份情况时,总部还要逐台登录,或者等分厂提交结果。

纳入统一站点后,总部备份管理员接管保护计划、任务检查、告警处理和恢复组织。分厂只保留一名现场联系人,负责设备供电、网络接入、机房环境和硬盘更换。

管理方式 核心结果
纳入统一站点 总部管理备份与恢复,分厂负责现场协助
分厂独立运行 ABB 分厂分别维护任务、告警和恢复流程
分厂独立维护备份转为总部通过ActiveProtect Manager统一管理、分厂负责现场协助的场景,美步科技
画面从分厂人员自行查看备份任务、告警和工单,过渡到总部管理员通过ActiveProtect Manager集中处理备份与恢复工作,分厂人员主要负责设备、网络和机房等现场协助。

左边这位分厂人员的处境,很多工厂 IT 都熟悉:屏幕上一排红色告警,桌上压着工单和日志,电话还在等回复,每一项都得自己处理。换到右边,总部管理员在 ActiveProtect Manager 里一屏看完各站点的任务状态,有一行亮着黄色告警;机柜旁戴安全帽的分厂人员只做“分厂现场协助”。

第二分厂出过一次问题:虚拟机连续两次备份失败。如果仍由分厂独立管理,当地人员要先发现通知、登录 ABB 查看任务,再把日志和现象交给总部或服务商。加入站点后,总部会在 ActiveProtect Manager 看到失败活动,直接检查保护计划、服务器连接和任务状态。只有查 ABB 专属日志,或者处理硬盘、供电、现场网络时,才需要分厂配合。

统一管理也有代价。每台加入站点的 ABB NAS 都计为一个备份服务器单位,超过三台便进入许可证采购流程。总部还要维护 FQDN、证书、NTP、管理端口和跨站网络。分厂独立运行 ABB 时,设备留在站点授权范围之外,任务配置、权限维护和故障处理也留在分厂。只有一两个分厂时,分散管理的负担还不明显;分厂到了四五个,总部多付的许可证和网络维护,通常比每个分厂都配一名懂备份的人更划算。

同一站点里的设备怎样计算?

ActiveProtect Manager 把一组集中管理的备份服务器称为“站点”。其中一台 ActiveProtect 一体机担任主管理服务器,其他一体机和运行 ABB 的 Synology NAS 作为受管备份服务器加入。

以现有三台为例,总部一体机担任主管理服务器,第一分厂一体机和第二分厂 ABB NAS 作为备份服务器加入。

计算许可证时,先看设备在站点里承担什么角色。

组件角色 是否计数 计数方法
ActiveProtect 管理服务器 是 管理服务器计一台
其他 ActiveProtect 一体机 是 每台计一个单位
运行 ABB 并加入站点的 Synology NAS 是 每台计一个单位
云对象存储 否 作为远程存储使用
运行 ActiveProtect Vault 的 Synology NAS 否 作为远程存储使用
沙盒 Hypervisor 否 用于恢复演练或软件测试

前三类设备承担备份服务器角色。虚拟机、物理服务器、数据库、PC 和 SaaS 账号属于受保护工作负载,用来核对管理设备的工作负载上限。云对象存储、ActiveProtect Vault 和沙盒 Hypervisor 按各自用途登记,许可证计数为 0。

需要把本地虚拟化、云端工作负载和异地副本放进同一张架构图时,可以继续参考 ActiveProtect Manager 2.0 混合云备份架构指南。

从三台扩到五台,许可证需求怎样计算?

两个新分厂各加入一台备份服务器后,站点清单如下。

位置 设备角色 计数
总部 ActiveProtect 管理服务器 1
第一分厂 ActiveProtect 备份服务器 1
第二分厂 运行 ABB 的 Synology NAS 1
第三分厂 ActiveProtect 备份服务器 1
第四分厂 运行 ABB 的 Synology NAS 1
异地机房 ActiveProtect Vault 0
对象存储 远程存储 0

采购台账采用以下计算式:

备份服务器总数
= ActiveProtect 一体机数量
+ 运行 Active Backup for Business、并加入站点的 Synology NAS 数量

超出默认额度的服务器数
= max(备份服务器总数 - 3,0)

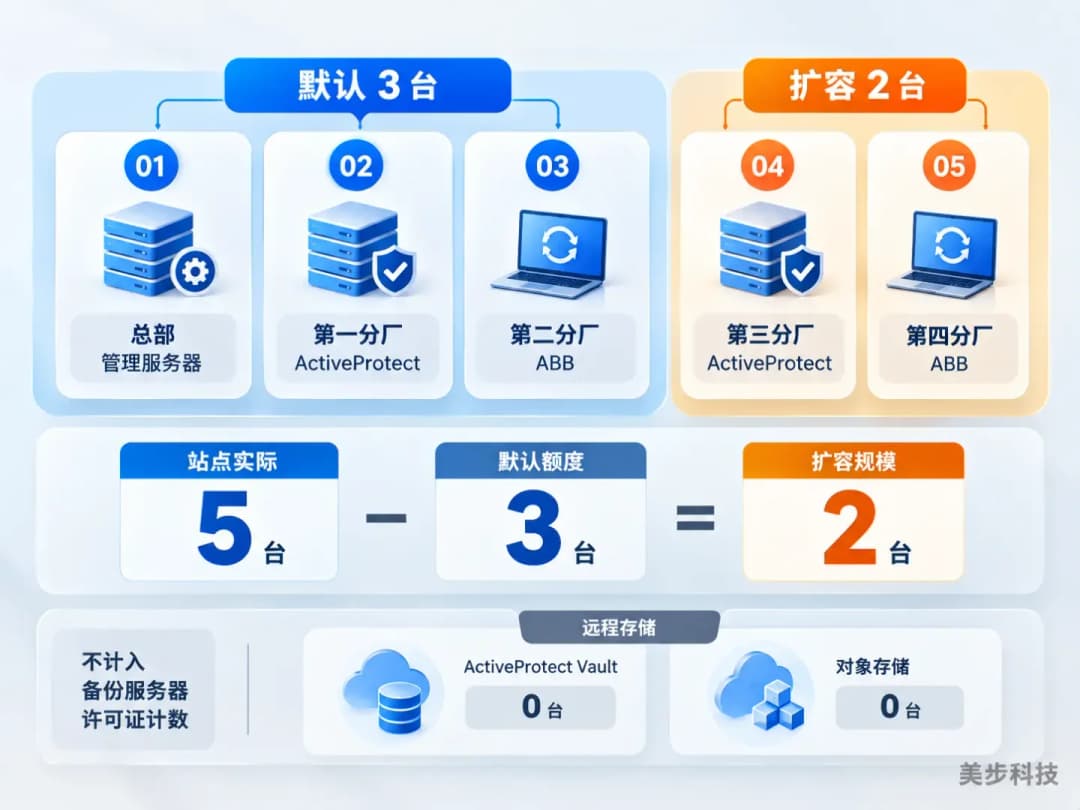

ActiveProtect站点5台备份服务器与默认3台额度的许可证扩容计数示意图,美步科技
站点共有5台参与计数的备份服务器,其中前3台属于默认额度,第4和第5台形成2台扩容规模;ActiveProtect Vault和对象存储作为远程存储,在本例中的备份服务器许可证计数为0。

把上面的算式代入清单,就是这张图。五张编号卡片里,01 总部管理服务器、02 第一分厂 ActiveProtect、03 第二分厂 ABB 落在“默认 3 台”区域,04 第三分厂 ActiveProtect 和 05 第四分厂 ABB 落在“扩容 2 台”区域。中间一行写着站点实际 5 台减默认额度 3 台,得到扩容规模 2 台;底部的 ActiveProtect Vault 和对象存储标为远程存储,计数 0 台。

本例比默认额度多 2 台。第四台开始要买授权,因此进入 ActiveProtect License Pack 采购流程。这里的“2 台”表示扩容规模,采购人员还要提供授权服务器总数、许可证期限、目标 Synology Account 和分配站点,由授权经销商按当前销售规格匹配订单。

站点里的多台 ActiveProtect 一体机共用三台默认额度。新设备每加入一台,备份服务器计数就加一,额度始终按整个站点计算。一体机和 ABB NAS 在计数上没有区别,各按一个单位登记。

ABB NAS 加入统一站点前要核对什么?

一个 ActiveProtect 站点可以同时管理一体机和运行 ABB 的 Synology NAS。主管理服务器与辅助管理服务器由 ActiveProtect 一体机承担,ABB NAS 作为受管备份服务器加入。

接入时按下面的顺序检查:

  1. 版本。 APM 2.0 可以集中管理由 Active Backup for Business 3.0.0 及以上版本保护的 PC、Mac、物理服务器和虚拟机。
  2. 服务器额度。 在“基础架构 > 站点管理”查看当前配额。加入后超过三台时,先完成许可证配置。
  3. 管理地址。 为主管理服务器设置稳定的 FQDN,并配置可信证书。
  4. 网络。 开放默认 443 管理端口和 TCP 8443 数据传输端口,同时检查防火墙与跨站路由。使用 8443 端口转发时,ABB NAS 运行 Active Backup for Business 3.2.1 或以上版本。
  5. 时间。 管理服务器与 ABB NAS 使用同一 NTP 时间源。
  6. 加入与验收。 在 ActiveProtect Manager 创建连接信息,再到“Active Backup for Business > 集中管理 > 加入站点”完成向导。工作负载同步完成后,执行一次测试备份和文件恢复。

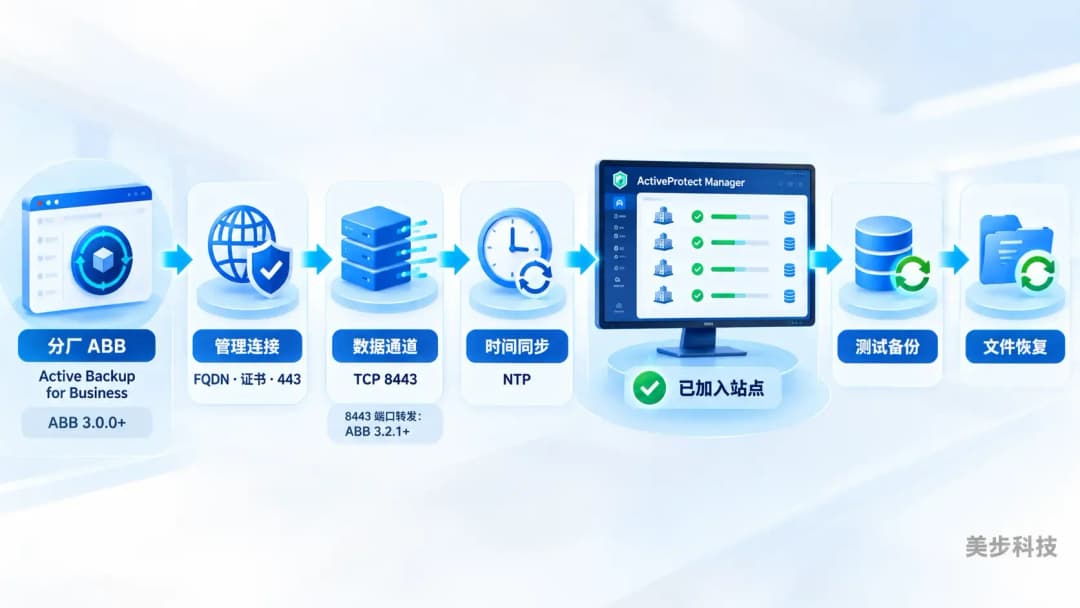

分厂Active Backup for Business通过管理连接、TCP 8443和NTP检查后加入ActiveProtect Manager并完成测试备份和文件恢复,美步科技
分厂Active Backup for Business环境沿统一接入路径核对FQDN、可信证书、HTTPS 443、TCP 8443和NTP条件,加入ActiveProtect Manager后继续执行测试备份与文件恢复验收。

六项检查放到一条线上,就是上面这张接入路径:最左边是标注 ABB 3.0.0+ 的分厂 ABB;依次经过“管理连接”(FQDN · 证书 · 443)、“数据通道”(TCP 8443,下方小字注明采用 8443 端口转发时需要 ABB 3.2.1+)和“时间同步”(NTP);进入 ActiveProtect Manager 并显示“已加入站点”;最后以“测试备份”和“文件恢复”两步结束验收。三个检查节点对应清单里的第 3 至第 5 项,最后两个节点对应第 6 项。

加入站点后,PC、Mac、物理服务器和虚拟机的保护计划由 ActiveProtect Manager 管理,Synology NAS 与文件服务器工作负载继续留在 ABB 中。需要进入 APM 远程存储副本链路的关键工作负载,可以把 ActiveProtect 一体机设为备份目的地;保存在 ABB NAS 上的数据采用 Snapshot Replication 或 Hyper Backup 建立独立副本。

管理服务器容量也要一起计算

许可证决定站点可以加入多少台备份服务器,管理服务器型号则限定服务器和工作负载的管理上限。扩容方案要同时通过这两项检查。

管理服务器型号 集群管理能力 扩容时的用途
DP320 至多 10 台服务器或 500 个工作负载 小型站点和分支集中管理
DP340 至多 30 台服务器或 1,500 个工作负载 多分支或成长型部署
DP5200 至多 1,000 台服务器或 120,000 个工作负载 机架式集中管理
DP7200 / DP7400 至多 2,500 台服务器或 300,000 个工作负载 大规模集中管理

本例要选择能够管理至少五台服务器的型号,再按保护对象数量核对工作负载上限。源数据量、每日变化率、保留周期、备份副本和恢复测试空间也要写进容量规划。多版本保留和副本分层的设计思路,可以结合群晖 ABB 快照与 3-2-1 备份防勒索方案一起整理。

许可证密钥怎样绑定账户和站点?

每个 ActiveProtect License Pack 包含一个许可证密钥。激活和分配遵循这样的关系:许可证密钥 → 一个 Synology Account → 同一时间分配给一个 ActiveProtect 站点。

许可证可以在同一个 Synology Account 下的不同站点之间迁移。首次激活时选定的账号会长期持有许可证,后续迁移也在这个账号内完成,所以激活前要先确认企业账号、目标站点和授权期限。

管理服务器发生故障并切换到预先配置的故障转移服务器后,许可证会转移到新的管理服务器。系统保护台账记录管理服务器、故障转移服务器、Synology Account 管理人、许可证密钥归属和到期日。

联网检查和续订要写进运维日历

ActiveProtect Manager 通过互联网取得许可证信息。连续 14 天未取得信息后,系统会暂停新备份和备份副本任务,而且是整个站点一起停。日常监控应覆盖 DNS、默认网关、代理和 apm-license.synology.com 的连接状态。

ActiveProtect 许可证按期限使用。授权期结束后,系统同样会暂停新备份和备份副本任务。Synology 至少提前 90 天发送邮件通知,企业可以据此安排预算、采购和续订验收。

许可证运维记录至少包括:

  • Synology Account 及企业管理员;
  • 许可证密钥、分配站点和授权期限;
  • 备份服务器总数和设备角色;
  • 管理服务器型号及服务器、工作负载上限;
  • 许可证服务联网检查时间;
  • 到期日、续订负责人和采购提前期。

扩容前怎样完成采购与上线验收?

扩容按四个阶段执行。前三个阶段解决“买什么、买多少”,最后一个阶段验证新服务器的备份和恢复。

ActiveProtect多分厂扩容从设备盘点、扩容计算和许可证确认到首次备份、增量备份与文件恢复验收,美步科技
扩容项目先完成现有与新增服务器盘点、容量核对和许可证订单确认,新服务器加入站点后继续执行首次备份、增量备份和文件恢复,并将结果纳入上线验收记录。

第一阶段,盘点现有站点。 从 ActiveProtect Manager 导出现有备份服务器和工作负载清单,标出管理服务器、其他 ActiveProtect 一体机、运行 ABB 的 Synology NAS、Vault、对象存储和沙盒 Hypervisor。计数列只填写承担备份服务器角色的设备。

第二阶段,计算扩容后的服务器总数。 把计划新增的 ActiveProtect 一体机和运行 ABB 的 Synology NAS 加入清单,算出扩容后的备份服务器总数,以及超出三台默认额度的数量,同时核对管理设备的服务器和工作负载上限。

第三阶段,确认许可证订单。 向授权经销商提供当前服务器数、新增服务器数、扩容后总数、管理服务器型号、Synology Account、目标站点和计划上线日期。订单写明许可证覆盖的服务器规模、期限和续订时间,激活前再复核一次账号与站点。

第四阶段,完成上线验收。 新增服务器加入站点后,检查许可证状态、服务器在线状态、保护计划和告警。随后选择一个测试工作负载,执行首次备份、增量备份和文件恢复,把任务结果写入系统保护台账与恢复操作单。

四个阶段在图里排成一行。“盘点”卡片分成现有和新增两栏,“计算”是一张带计算器的汇总表,“确认订单”的文档底部标着“已确认”。右侧平板上的“上线验收”列出首次备份、增量备份和文件恢复,三行进度条后面都是绿色对勾,右上角标记“验收完成”。

关于本方案服务方

成都美步科技有限公司(简称美步科技)是四川成都 Synology 群晖授权代理与方案集成商,为制造、医疗、教育等多分支机构客户提供 ActiveProtect 与 Active Backup for Business 的集中备份规划、许可证评估、跨站接入与恢复验收服务,已在成都、重庆、贵阳、昆明等西南城市完成多个企业备份项目。咨询热线 028-82009000,参考群晖 NAS 产品选型。

下一步:准备 ActiveProtect 集群扩容资料

扩容评估先准备五项资料:现有与新增备份服务器清单、工作负载数量、管理服务器型号、保留与副本要求,以及 Synology Account 与计划上线时间。美步科技作为西南 Synology 群晖授权代理与方案集成商,可据此核对许可证、设备容量和接入条件,并在上线后组织首次备份与文件恢复验收。

申请 ActiveProtect 集群扩容与许可证评估

操作步骤

  1. 1
    盘点现有站点
    从 ActiveProtect Manager 导出备份服务器和工作负载清单,标出管理服务器、其他一体机、ABB NAS、Vault、对象存储和沙盒 Hypervisor,只在备份服务器角色上计数。
  2. 2
    计算扩容后的服务器总数
    把计划新增的一体机和 ABB NAS 加入清单,算出扩容后总数与超出默认三台的数量,同时核对管理服务器的服务器和工作负载上限。
  3. 3
    确认许可证订单
    向授权经销商提供当前服务器数、新增服务器数、扩容后总数、管理服务器型号、Synology Account、目标站点和计划上线日期,激活前复核账号与站点。
  4. 4
    完成上线验收
    新服务器加入站点后检查许可证、在线状态、保护计划和告警,再用一个测试工作负载执行首次备份、增量备份和文件恢复,结果写入系统保护台账。

常见问题与解答

为您整理的关于此内容的常见疑惑及专业解答

ActiveProtect 默认三台额度怎样计算?

每个站点默认支持三台备份服务器,主管理服务器包含在三台之内。站点里有多台 ActiveProtect 一体机时,额度按整个站点统一计算;第四台备份服务器加入时,需要为站点配置 ActiveProtect License Pack。

运行 ABB 的 Synology NAS 怎样计数?

Synology NAS 通过 Active Backup for Business 加入 ActiveProtect 站点、承担备份服务器角色时,每台计一个单位。主管理服务器和辅助管理服务器由 ActiveProtect 一体机担任,ABB NAS 以受管备份服务器身份加入。

ABB NAS 加入站点后,哪些工作负载由总部管理?

总部在 ActiveProtect Manager 中管理 ABB NAS 保护的 PC、Mac、物理服务器和虚拟机。Synology NAS 与文件服务器工作负载继续在 ABB 中配置备份和恢复,保存在 ABB NAS 上的数据用 Snapshot Replication 或 Hyper Backup 建立独立副本;需要进入 APM 远程存储副本链路的关键工作负载,可以把 ActiveProtect 一体机设为备份目的地。

统一管理后,分厂还承担哪些现场工作?

总部负责保护计划、任务检查、告警处理和恢复组织。分厂安排一名现场联系人,协助检查设备供电、网络和机房环境,并在总部指导下更换硬盘或处理现场故障。

Vault、对象存储和沙盒 Hypervisor 怎样计数?

ActiveProtect Vault 和云对象存储按远程存储登记,沙盒 Hypervisor 用于恢复演练或软件测试,这三类组件的备份服务器许可证计数都是 0。设备改为承担备份服务器角色时,再按实际角色重新登记。

超出默认额度两台,许可证包数量怎样确认?

“超出两台”描述的是扩容规模,许可证包数量按当前销售规格确认。采购时向授权经销商提供扩容后的备份服务器总数、许可证期限、Synology Account 和目标站点,由经销商匹配订单。

许可证账号、站点迁移和管理服务器故障怎样处理?

许可证首次激活时绑定一个 Synology Account,之后可在该账号下的不同站点之间迁移。主管理服务器切换到预先配置的故障转移服务器时,许可证随管理角色一起转移。系统保护台账记录账号管理员、许可证归属、主管理服务器和故障转移服务器。

连续 14 天未联网或许可证到期会发生什么?

ActiveProtect Manager 连续 14 天未取得许可证信息后,会暂停站点的新备份和备份副本任务;许可证到期后执行相同限制。Synology 至少提前 90 天发出到期邮件,企业可按这个时间安排续订,并持续监控许可证服务的连通性。

参考来源

  1. ActiveProtect 许可证包|Synology
  2. ActiveProtect 备份一体机规格|Synology
  3. 将运行 Active Backup for Business 的 NAS 添加到站点|Synology
  4. 从 ActiveProtect 站点移除 Synology NAS|Synology
  5. ActiveProtect 备份副本设置|Synology
  6. ActiveProtect Manager 2.0 软件规格|Synology
  7. ActiveProtect Manager 管理指南|Synology
